כיכר השבת
דו"ח המבקר

תהליך קבלת היתר לבניית מרחב מוגן - אורך מדי הרבה זמן

היקף הבקשות לאישור נספח מיגון שאישר פיקוד העורף ב-2022 היה גדול בכ-53% בהשוואה לשנת 2019 • תהליך אישורן כחלק מתהליך קבלת היתר הבנייה אורך זמן רב, והשתלבות מכוני הבקרה בתהליך אישור הבקשות להיתרי הבנייה, ובכלל זה בבקרות התכן, נעשית בקצב איטי | עיקרי דו"ח המבקר (בארץ)

| כיכר השבת |
מיגונית בעוטף עזה (צילום: Chaim Goldberg/Flash90)

מבקר המדינה ונציב תלונות הציבור מתניהו אנגלמן מפרסם היום (שני) דו"ח נרחב העוסק בין היתר בנושא המרחבים המוגנים. הדו"ח שעבודת הכנתו הסתיימה לפני מתקפת הפתע בשבת שמחת תורה מציין כי על פי פיקוד העורף, המרחבים המוגנים הם הפתרון הטוב ביותר למיגון האוכלוסייה בעת התרעה על ירי טילים ורקטות, ויש בהם כדי להגן גם מפני איומים אחרים, כגון רעידת אדמה, שריפה ודליפת חומרים מסוכנים. החוקים והתקנות בתחום הבנייה בישראל מחייבים לאשר נספח מיגון באמצעות פקע"ר או מי שהוסמך על ידו, כחלק בלתי נפרד מקבלת היתר בנייה.

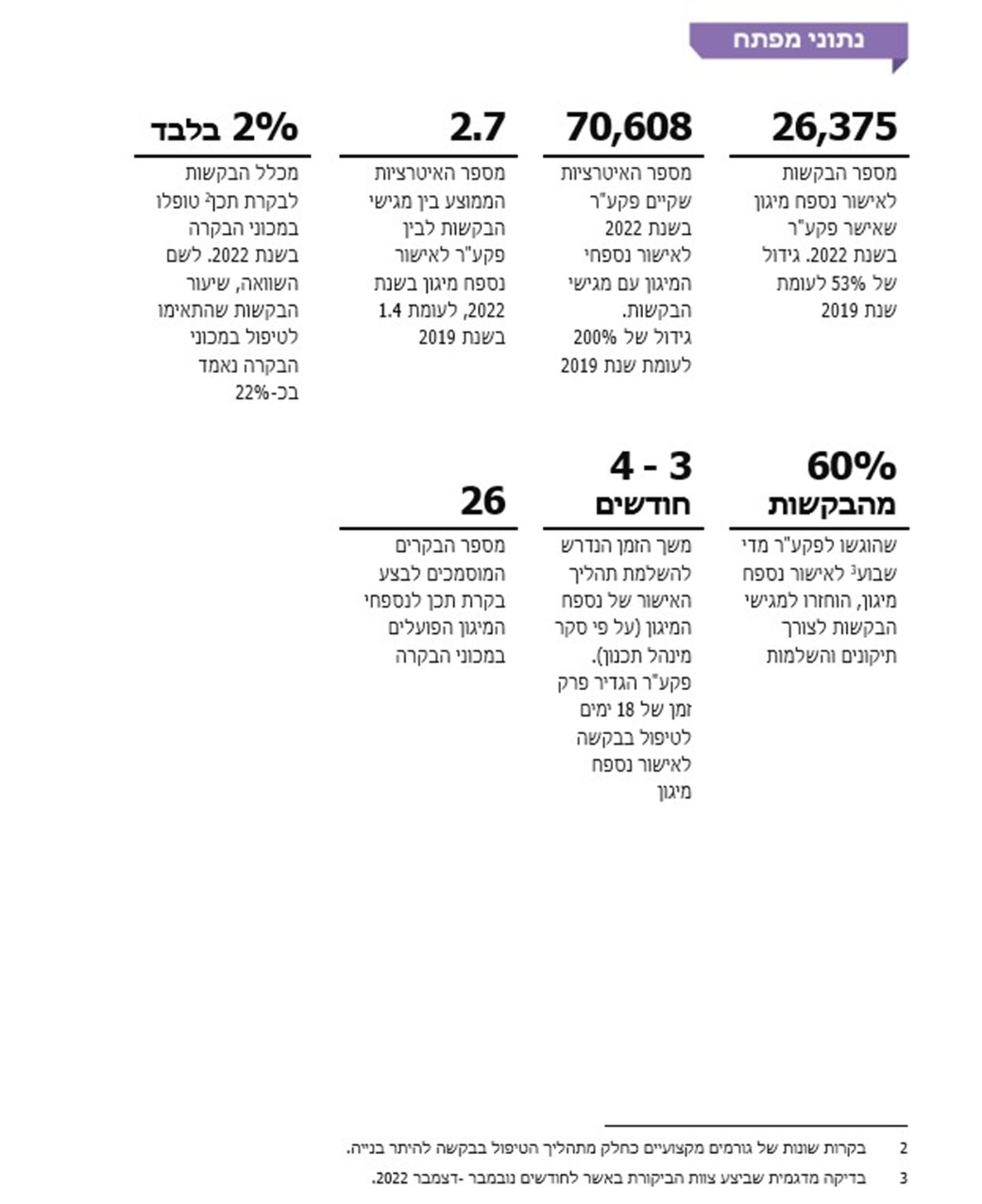

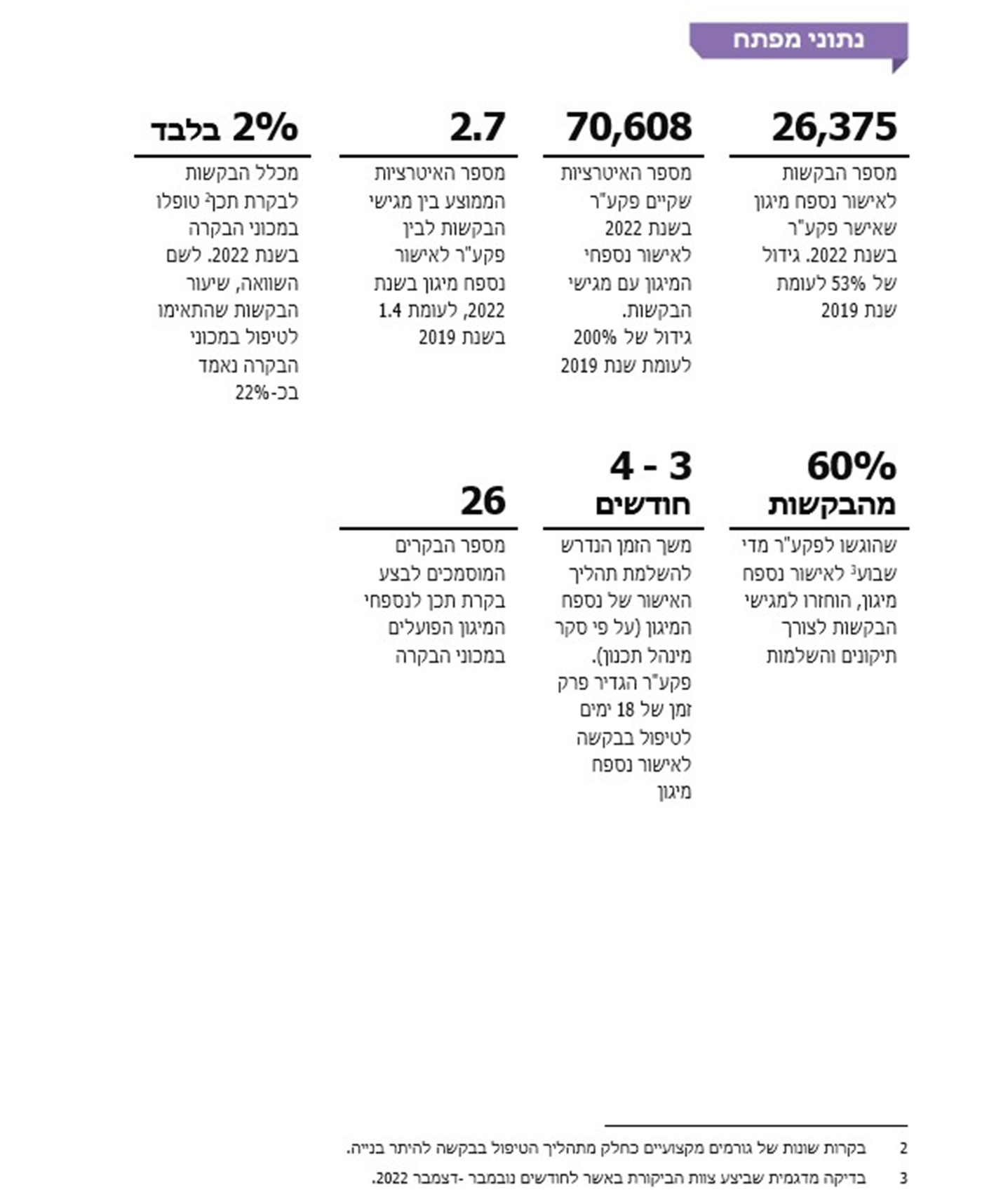

הביקורת העלתה כי בשנת 2022 היקף הבקשות לאישור נספח מיגון שאישר פקע"ר (26,375) היה גדול בכ-53% בהשוואה לשנת 2019, ומספר התיקונים בבקשות (איטרציות) שנדרשו לשם אישור בקשות אלה היה גדול בכ-200%. נוסף על כך, תהליך אישורן במסגרת תהליך קבלת היתר הבנייה אורך 3 - 4 חודשים, אף שפקע"ר הגדיר פרק זמן של 18 ימים לטיפול בבקשה.

למרות הכוונה להרחיב את השילוב של מכוני הבקרה בתהליך בקרת התכן בהתאמה לחקיקה הקיימת, מצא המבקר כי 2% בלבד מכלל הבקשות לבקרת תכן טופלו במכוני הבקרה בשנת 2022. לשם השוואה, שיעור הבקשות שהתאימו לטיפול במכוני הבקרה נאמד בכ-22%.

למה לוקח כל כך הרבה זמן לקבל אישור למרחב מוגן? (צילום: משרד מבקר המדינה ונציב תלונות הציבור)

בביקורת עלה כי הנחיות פקע"ר לבניית מרחב מוגן מגבילות את יכולתם של הבקרים המורשים במכוני הבקרה לאשר בקשות חורגות. נוכח המורכבות הכרוכה בתכנון מרחבים מוגנים והצורך שעולה לעיתים לעסוק בבקשות חורגות, שיעור ניכר של הבקשות המתקבלות במכונים אינן מטופלות בהם ומועברות לפקע"ר. כך, כ-50% מהבקשות שהתקבלו במכון מסוים בשנת 2022 לא טופלו במכון והועברו לבדיקת פקע"ר.

בביקורת עלה עוד כי פקע"ר, אשר הכשיר עד כה 46 בקרים (בשנים 2018 - 2022), אינו שבע רצון מרמת הכשירות של הבקרים לבדיקת נספח המיגון. בהיעדר שמירה על רמת כשירות הולמת, עלולים להיגרם כשלים ופגמים בבקרת התכן של הבקרים המורשים. לפי פרסום תכולת ההרחבה המתוכננת נראה כי בשנים הקרובות לא תצטמצם במידה ניכרת מעורבותו הרבה של פקע"ר בתהליך.

המבקר אנגלמן ממליץ שכדי לייעל את הטיפול בבקשות להיתרי בנייה לצד שמירה על מעמדו של פקע"ר כמאסדר בתחום הנחיות המיגון והסמכת בקרים לבקרת נספחי המיגון, יבחנו מינהל התכנון ופקע"ר - בשיתוף מכוני הבקרה - את הדרכים להרחבת פעילותם של המכונים כדי שיטפלו במרבית הבקשות לבנייה שבהן נדרש מרחב מוגן, ולהרחבת הסמכת מורשים (אדריכלים ומהנדסים) לאישור עצמי של נספחי מיגון.

הכתבה עניינה אותך?

תהילים להצלחת ולרפואת חיילי צה״ל ולהשבת החטופים

-נקראים כעת
-פרקים נקראו
-ספרים נקראו
לקריאת תהילים והוספת שמות לתפילה
תוכן שאסור לפספס

0 תגובות

אין לשלוח תגובות הכוללות דברי הסתה, לשון הרע ותוכן החורג מגבול הטעם הטוב.

תוכן שאסור לפספס

תהילים להצלחת ולרפואת חיילי צה״ל ולהשבת החטופים

-נקראים כעת
-פרקים נקראו
-ספרים נקראו
לקריאת תהילים והוספת שמות לתפילה
עכשיו בכותרות
